一、企业背景:航天科工旗下特种装备领军者
苏州江南航天机电工业有限公司(简称"苏州江南机电")作为中国航天科工集团第十研究院核心单位,自1990年成立以来专注特种车辆与模块化方舱研发制造。企业拥有军用方舱国家认定实验室,产品覆盖应急救援、野战医疗、电子对抗等特种领域,承担多项国家级重点装备研制任务。
二、数字化转型痛点:传统CAD设计遭遇瓶颈
在引入Eplan平台前,企业面临三大核心挑战:
- 设计标准化困境:AutoCAD图纸存在符号管理混乱、规范执行遗漏等问题,接线表需手工编制导致差错率高达12%
- 数据孤岛难题:电气设计与三维线束数据无法互通,导线长度统计误差超15%
- PLM对接障碍:物料数据需人工录入系统,版本管理耗时占项目周期20%
三、Eplan解决方案:构建智能设计体系
3.1 标准化设计平台搭建
- 建立符合GJB 2739军用标准的符号库
- 开发自动检查模块,实现规范强制嵌入
- 模板复用率提升至85%

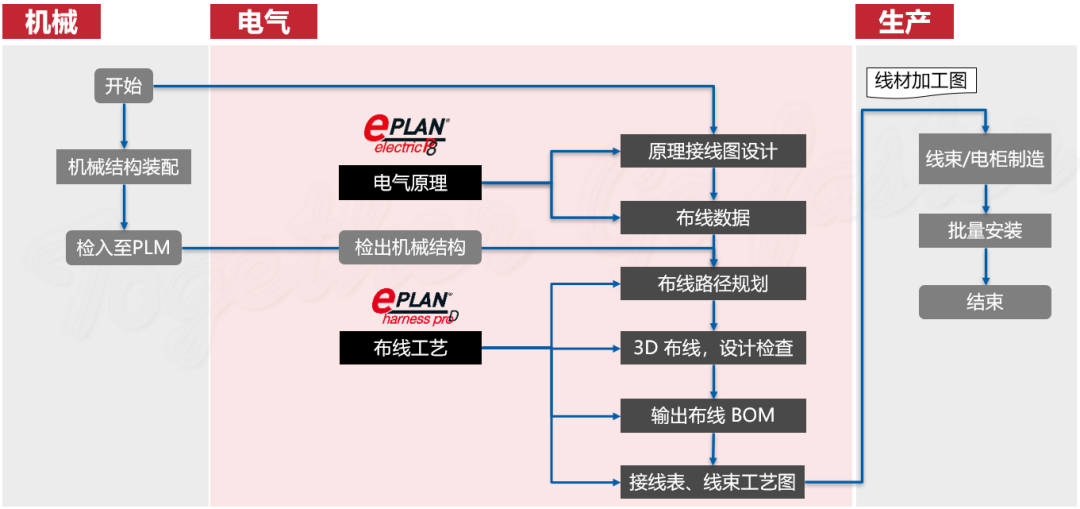

3.2 三维线束智能设计
- 实现Pro/E与Eplan数据双向互通

- 线束长度自动生成精度达98%
- 设计周期缩短40%
3.3 PLM深度集成应用
- 物料数据自动同步准确率100%
- 版本追溯响应时间缩短至10分钟
- 项目审核流程效率提升60%
四、转型成效:关键指标显著提升
指标项 | 实施前 | 实施后 | 提升幅度 |
---|---|---|---|
设计错误率 | 15% | 2% | ↓87% |
报表编制时间 | 8h/套 | 0.5h/套 | ↓94% |
线束设计周期 | 3周 | 10天 | ↓52% |
物料管理工时 | 16h/月 | 3h/月 | ↓81% |
(此处插入数据对比柱状图,标注:关键业务指标对比可视化图表)
五、行业启示:装备制造智能化升级路径
苏州江南机电的实践验证:
- 标准先行:建立符合军标的设计规范体系
- 数据贯通:打通电气-结构-PLM数据流
- 流程再造:重构设计校验与审核机制
